近日,廣東省發改委印發《廣東省2022年重點建設項目計劃》,安排項目 1570 個,總投資 7.67萬億元,年度計劃投資 9000 億元。
IDC圈梳理項目清單發現,除12個投產、續建IDC項目外,全國一體化算力網絡粵港澳大灣區國家樞紐節點韶關集群將于2022年開工建設,粵港澳大灣區國家樞紐節點東數西算工程項目也將開始前期預備。
通知文件

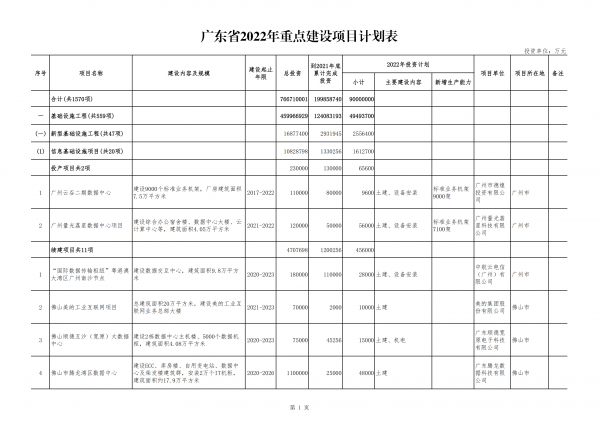

? 投產項目
廣州云谷二期數據中心
廣州量光荔星數據中心項目

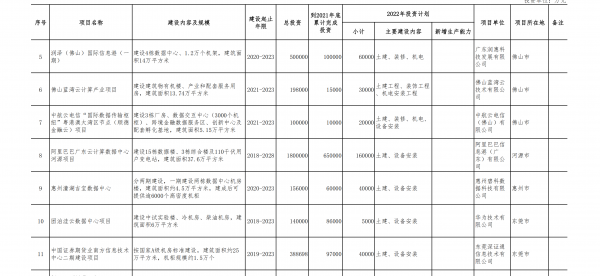

? 續建項目
“國際數據傳輸樞紐”粵港澳大灣區廣州南沙節點
佛山順德五沙(寬原)中心
佛山市騰龍灣區數據中心
潤澤(佛山)國際信息港(一期)
佛山藍灣產業項目
中航云電信“國際數據傳輸樞紐”粵港澳大灣區節點(順德金融云)項目
阿里巴巴廣東云計算數據中心河源項目
惠州潼湖吉寶數據中心
團泊洼云數據中心項目
中國證券期貨業南方信息技術中心二期建設項目
? 新開工項目
全國一體化算力網絡粵港澳大灣區國家樞紐節點韶關數據中心集群建設項目

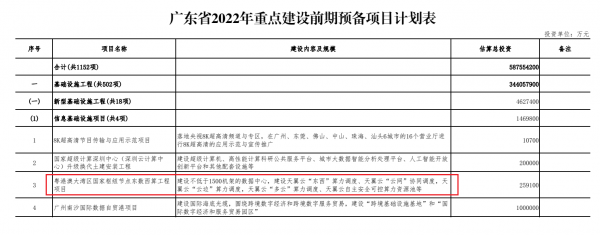

? 前期預備項目
粵港澳大灣區國家樞紐節點東數西算工程項目
清單顯示:
粵港澳大灣區國家樞紐節點東數西算工程項目,將建設不低于1500機架的數據中心,建設天翼云“東西”算力調度、天翼云自主安全可控算力資源池等;
韶關數據中心集群項目,標準機架規模為50萬架,服務器規模500萬臺,支撐粵港澳大灣區大規模云端算力部署,2022年進行土建。
根據發改委“東數西算”復函,韶關數據中心集群起步區邊界為韶關高新區,承接廣州、深圳等地實時性算力需求,引導溫冷業務向西部遷移,構建輻射華南乃至全國的實時性算力中心。
起步區建設目標包括:數據中心平均上架率不低于65%;數據中心電能利用效率指標控制在1.25以內,可再生能源使用率顯著提升;網絡實現動態監測和數網協同,服務質量明顯提升,電力等配套設施建設完善,能高質量滿足“東數西算”業務需要等。
韶關市發改局介紹,韶關數據中心集群提升網絡級別至國家級骨干網絡樞紐節點,引導全省大型、超大型(3000架以上)數據中心集聚,省內其他地區原則上不再新建大型、超大型數據中心。
到2025年,韶關數據中心集群將建成50萬架標準機架、500萬臺服務器規模,投資超500億元(不含服務器及軟件),以承載低時延類業務(時延要求小于20ms)的大型、超大型數據中心為主,輔助建設部分確需在省內建設、承載中時延要求業務(時延要求20-50ms)的大型、超大型數據中心。
廣東省2022年重點項目計劃表-數據中心相關項目
